Kruispunten Bosch en Duin

Categorieën

  • Bosch en Duin

We maken een groot aantal kruispunten in Bosch en Duin veiliger voor het verkeer. We zorgen ervoor dat ze kleiner en overzichtelijker worden. Alle kruispunten worden gelijkwaardig. Hierdoor is het duidelijker wie voorrang heeft en rijden auto’s langzamer.

Planning

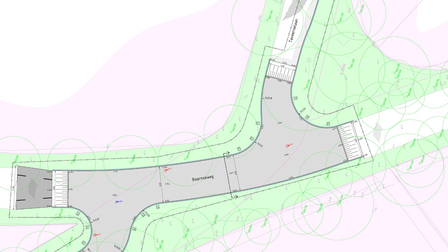

  1. Baarnseweg - Taveernelaan van 13 april tot 1 mei

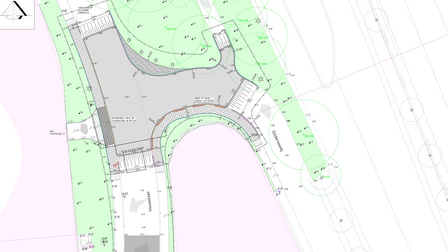

  2. Vossenlaan - Dolderseweg van 20 april tot 8 mei

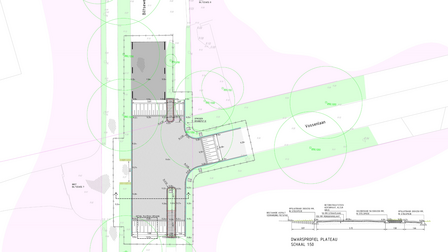

  3. Biltseweg - Vossenlaan van 4 mei tot 22 mei

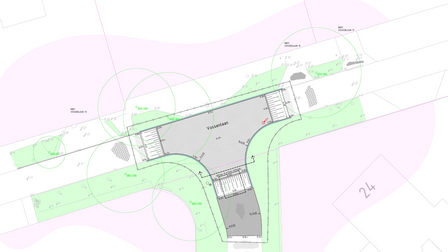

  4. Dennenweg - Vossenlaan van 11 mei tot 29 mei

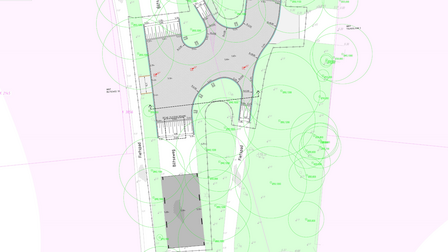

  5. Biltseweg - Tolhuislaan van 25 mei tot 12 juni

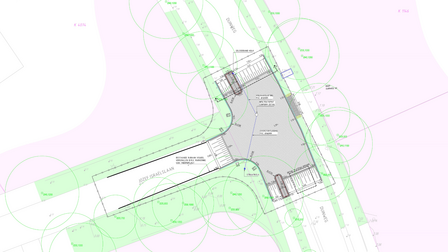

  6. Duinweg - Jozef Israelslaan van 1 juni tot 19 juni

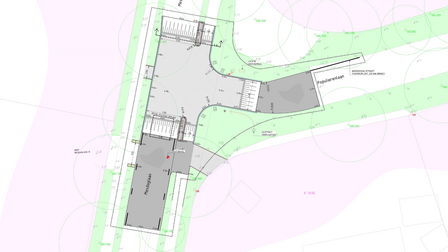

  7. Mesdaglaan - Populierenlaan van 15 juni tot 24 juli

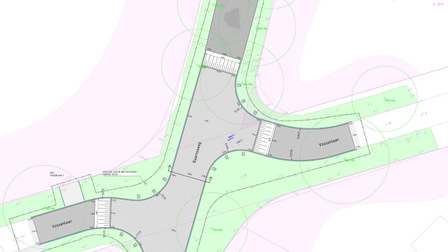

  8. Baarnseweg - Vossenlaan van 15 juni tot 3 juli

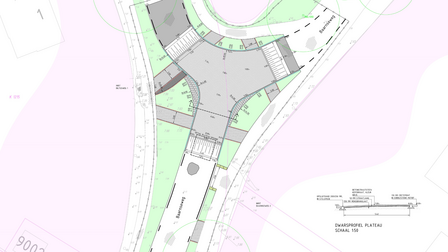

  9. Biltseweg - Baarnseweg van 27 juli tot 22 augustus

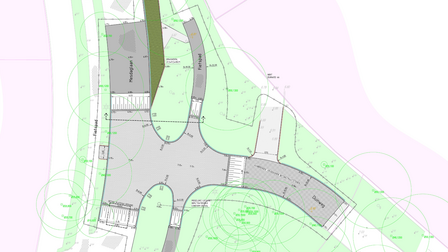

  10. Mesdaglaan - Duinweg van 10 augustus tot 5 september

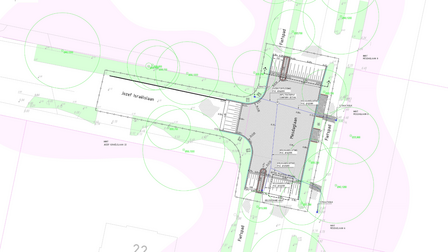

  11. Mesdaglaan - Jozef Israelslaan van 8 september tot 27 september

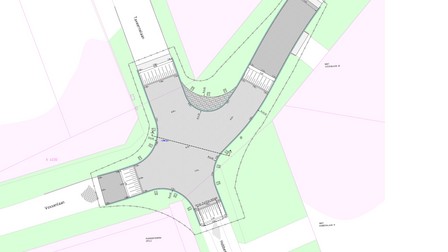

  12. Taveernelaan - Vossenlaan van 24 augustus tot 2 oktober

Deze planning is onder voorbehoud van wijzigingen.

Voorbereiding

  • 2021: in aanloop naar het opstellen van het Mobiliteitsplan is er voor de zomer van 2021 een online wijkbijeenkomst georganiseerd voor Bosch en Duin. Ook konden bewoners knelpunten aangeven op een kaart. In totaal zijn er 100 reacties uit Bosch en Duin ontvangen.
  • November 2021: de reactie van de gemeente hierop staat in de reactienota(Verwijst naar een externe website) die in november 2021 is gedeeld met de bewoners die hun e-mailadres hadden doorgegeven.
  • Februari 2022: Mobiliteitsplan is vastgesteld door de gemeenteraad.
  • 2023: in 2023 zijn er 2 informatieavonden voor bewoners van Bosch en Duin georganiseerd. De eerste informatieavond op 29 augustus 2023 gaf aanleiding om op 13 november 2023 een tweede avond te organiseren. De input die tijdens beide avonden is opgehaald is daar waar mogelijk gebruikt om de ontwerpen aan te vullen.

Wat vooraf ging

De ontwerpen zijn eind 2024 definitief gemaakt. Uit de ecologische quickscan waren een aantal aandachtspunten naar voren gekomen. Dit ging onder andere over de mogelijke aanwezigheid van vleermuizen en hazelwormen binnen het projectgebied. Aan de hand hiervan zijn aanvullende onderzoeken gestart. In het 2e kwartaal van 2025 waren de uitkomsten van deze onderzoeken bekend en bleek dat de werkzaamheden verder voorbereid konden worden.

Onder 2 van de kruisingen wordt een nieuw rioolgemaal gemaakt, deze werkzaamheden zijn op elkaar afgestemd.

Daarna is de aanbesteding gestart om 2 aannemers te contracteren, 1 voor de civiele werkzaamheden en 1 voor de pompgemalen.

Provincie Utrecht

Dit project wordt mede mogelijk gemaakt door subsidie van Provincie Utrecht.
